Министр энергетики Алтынбек Рысбеков посетил Орто-Токойскую ГЭС, чтобы ознакомиться с текущим этапом пусконаладочных работ и общей подготовкой оборудования станции к коммерческой эксплуатации. Об этом информация поступила из Министерства энергетики.

Текущие работы и техническая готовность

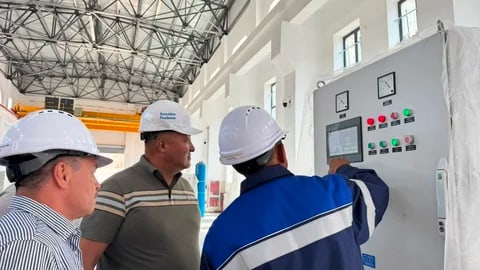

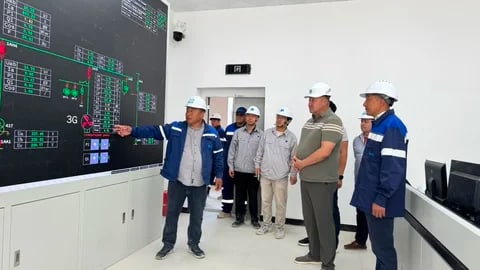

На объекте специалисты ОАО «Чакан ГЭС» работают совместно с представителями China National Heavy Machinery Corporation (CHMC). Основные работы включают проведение испытаний генераторов и вспомогательного оборудования в различных режимах. Кроме того, ведется настройка систем контроля и управления, а также устройств релейной защиты.

Подключение к энергосетям

Важным этапом стало завершение подключения воздушной линии 110 кВ Орто-Токойской ГЭС к сетям ОАО «НЭСК». Для этого была выполнена отпайка ВЛ 110 кВ «Орто-Токойская ГЭС» к линии 110 кВ «Иссык-Кульская — Кочкорская».

21 МВт
